2018年5月15日,水利部官網審批公告欄“關于2018年4月1日-2018年4月30日生產建設項目水土保持方案審批決定的公告”中出現了“新建敘永至畢節鐵路川滇段水土保持方案(棄渣場補充)審批不予行政許可決定書”,這是2018年水利部第一個不予許可的水土保持方案,可以說是水利部為落實最嚴格水土保持監管打響的第一槍。

新建敘永至畢節鐵路(簡稱“敘畢鐵路”)位于四川、云南和貴州省境內,沿線途經敘永縣、興文縣、威信縣、鎮雄縣、七星關區、雙山新區。敘畢鐵路屬隆黃線的最后一 段,北起已建成的納(溪)敘(永)鐵路敘永北站(原名龍鳳站),向南進入云南鎮雄、 威信后至貴州畢節,與畢(節)織(金)鐵路相接,是川渝地區與北部灣地區貨運交流 輔助通道隆黃鐵路的重要組成部分,并兼具開發地方資源的干線鐵路,線路全長 189.152km,其中川滇段建設正線長度 155.978km(四川省境內 50.654km,云南省境內101.184km,高坡隧道貴州段 4140m),貴州省境內 33.174km。

2014年5月,中國中鐵二院工程集團有限責任公司(以下簡稱“中 鐵二院”)承擔了新建敘永至畢節鐵路水土保持方案報告書編制工作,并于2015年5月編制完成《新建敘永至畢節鐵路水土保持方案報告書》。
2015年7月4~7日,水利部水土保持監測中心在四川省成都市召開了新建敘永至畢節鐵路水土保持方案技術評審工作并形成了審查意見,中鐵二院在此基礎上于2015年7月修改完成《新建敘永至畢節鐵路水土保持方案報告書》。
2015年8月17日,水利部以水保函[2015]367號文批復了新建敘永至畢節鐵路水土保持方案。
2017年8月16日,敘鎮鐵路有限責任公司發布了新建敘永至畢節鐵路(川滇段)工程水土保持方案變更報告招標公告,四川金原工程勘察設計有限責任公司中標,承擔新建敘永至畢節鐵路川滇段水土保持方案(棄渣場補充)報告書的編制工作。主體設計單位中鐵二院于2017年12月初步完成棄渣場變更設計后,編制單位完成了《新建敘永至畢節鐵路川滇段水土保持方案(棄渣場補充)報告書》。

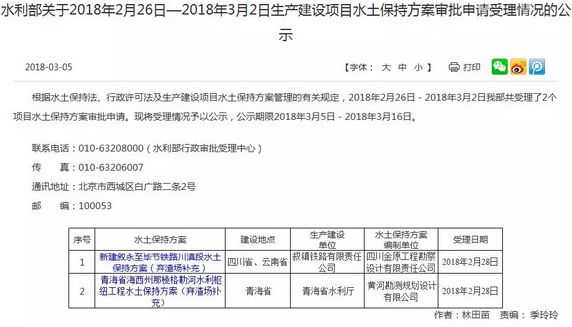

2018年2月28日,水利部受理了《新建敘永至畢節鐵路川滇段水土保持方案(棄渣場補充)報告書》。

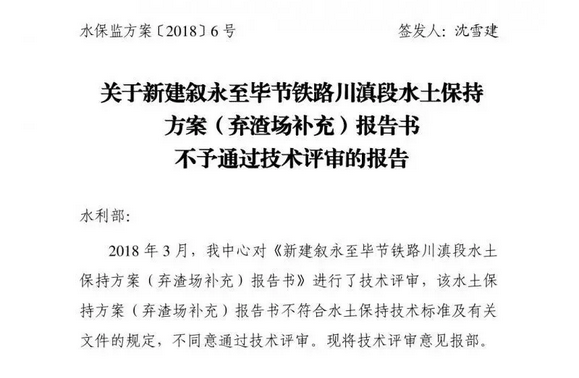

2018年3月,水利部水土保持監測中心對該方案進行了技術評審,并于3月27日向水利部提交了不予通過技術評審的報告。

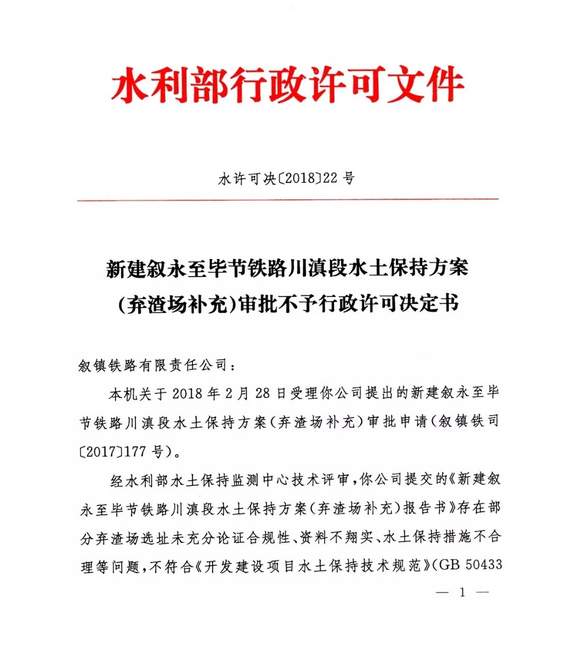

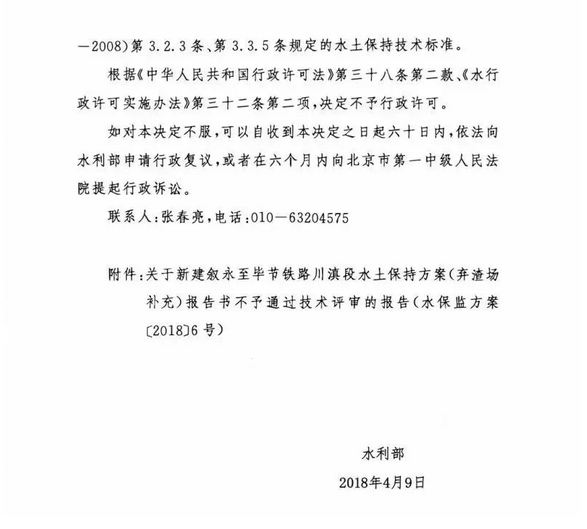

4月9日,水利部向敘鎮鐵路有限責任公司出具了《新建敘永至畢節鐵路川滇段水土保持方案(棄渣場補充)審批不予行政許可決定書》(水許可決【2018】22號)。

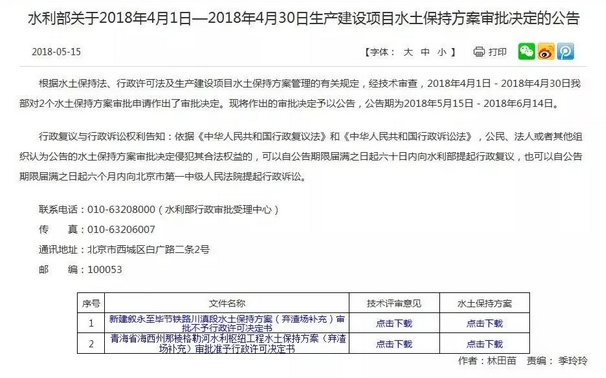

5月15日,水利部官網審批公告里對《新建敘永至畢節鐵路川滇段水土保持方案(棄渣場補充)審批不予行政許可決定書》等相關內容進行了公告。

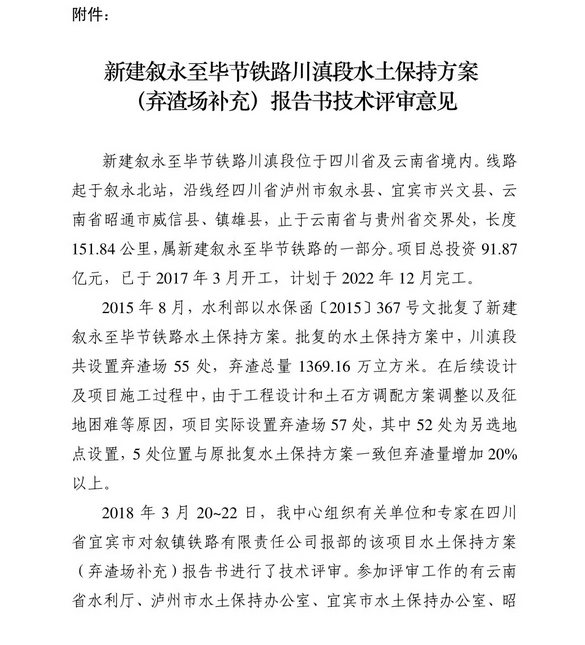

(1) 變更報告書編報原因。2015 年 8 月,水利部以水保函〔2015〕367 號文批復了新建 敘永至畢節鐵路水土保持方案。批復的水土保持方案中,川滇段 共設置棄渣場 55 處,棄渣總量 1369.16 萬立方米。在后續設計 及項目施工過程中,由于工程設計和土石方調配方案調整以及征 地困難等原因,項目實際設置棄渣場 57 處,其中 52 處為另選地點設置,5 處位置與原批復水土保持方案一致但棄渣量增加 20%以上。

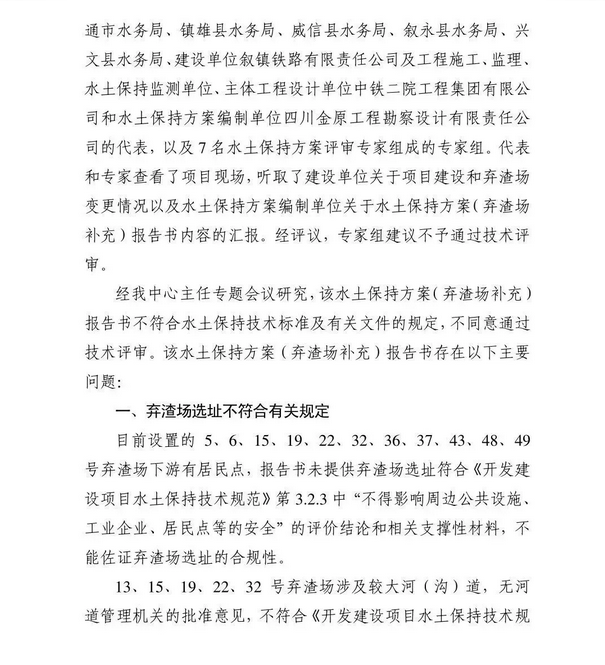

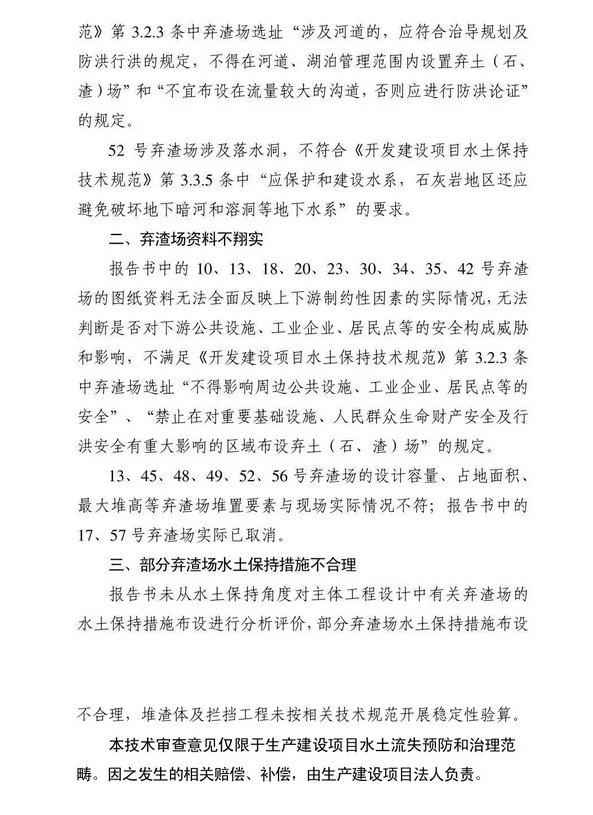

(2)水土保持方案(棄渣場補充)報告書技術評審不通過原因。主要有三個,一是棄渣場選址不符合有關規定;二是棄渣場資料不翔實;三是部分棄渣場水土保持措施不合理。具體見評審意見。

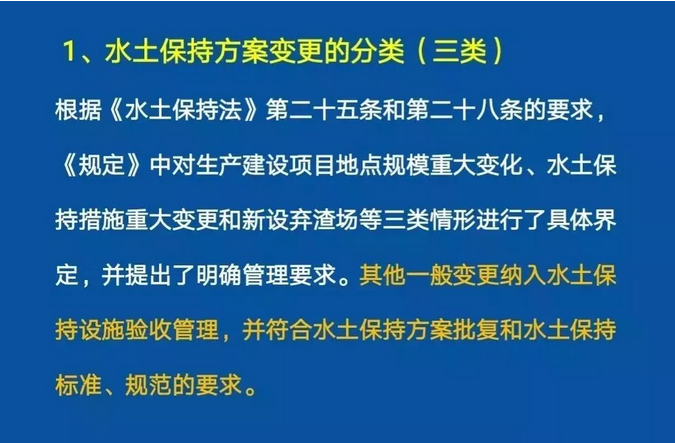

1、水土保持方案變更的分類(三類)

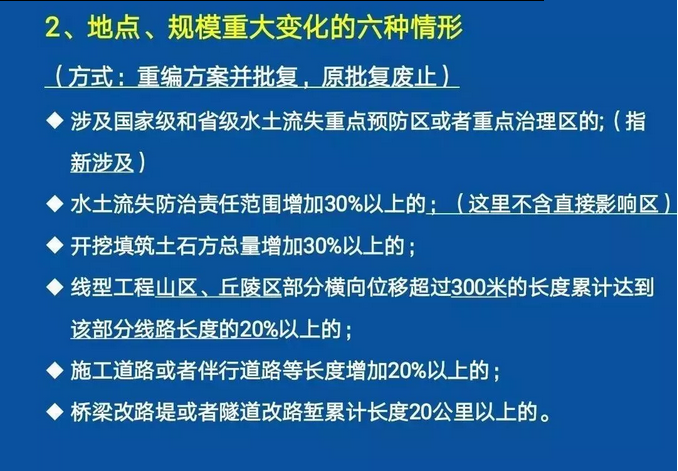

2、地點、規模重大變化的六種情形

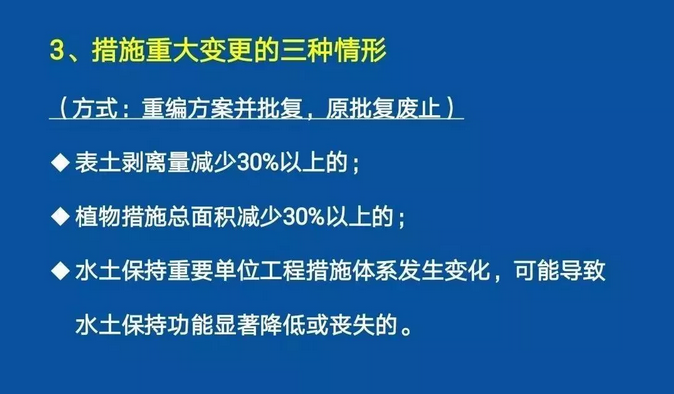

3、措施重大變更的三種情形

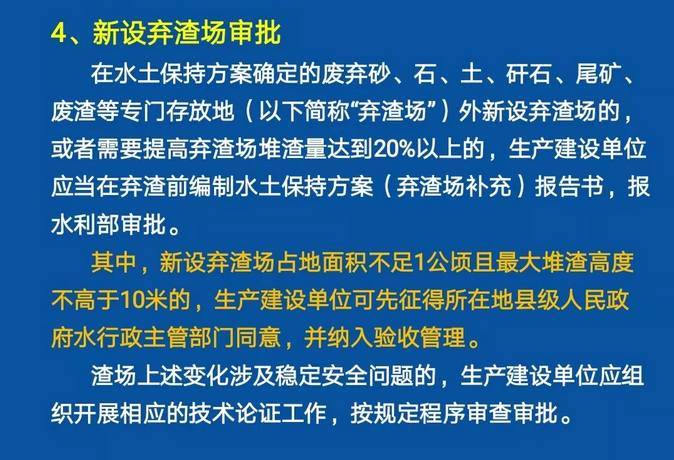

4、新設棄渣場審批

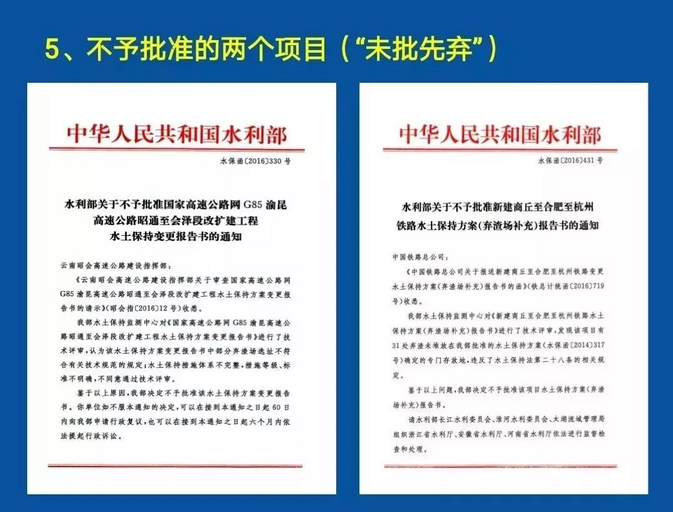

5、不予批準的兩個項目(未批先棄)
(注意:文號的不同,2016年兩個不予批準的文件僅為“水保函”,而2018年的文號不予許可直接升格為“水許可決”)

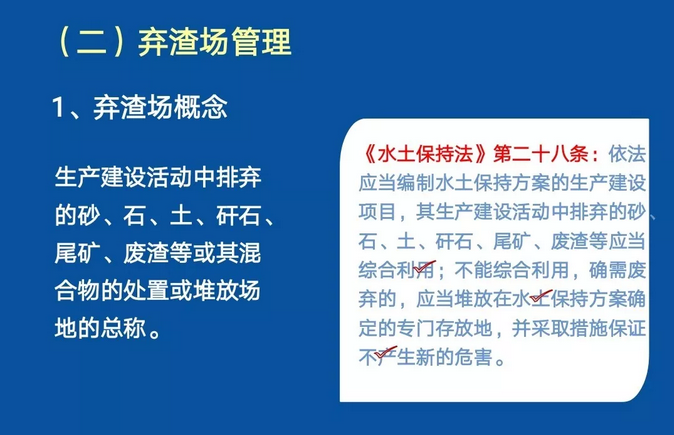

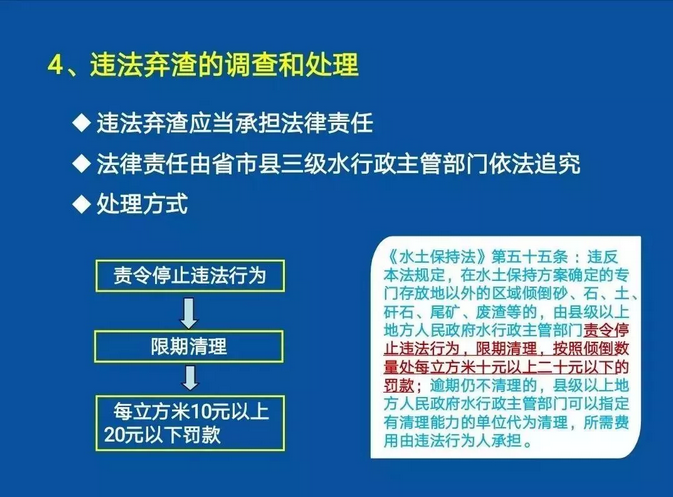

6、棄渣場管理

1、新時代提出的新要求
習近平總書記對生態文明建設高度重視,多次就水土保持工作作出重要論述。他提出了“生態興則文明興”“山水林田湖草是一個生命共同體”“綠水青山就是金山銀山”“人與自然和諧共生”等有關生態文明建設的最新指示。2016年1月在推動長江經濟帶發展座談會上,習近平總書記明確強調,要共抓大保護、不搞大開發。要實施好長江防護林體系建設、水土流失及巖溶地區石漠化治理、退耕還林還草、水土保持、河湖和濕地生態保護修復等工程。2017年5月在中央政治局第四十一次集體學習時,習近平總書記提出,要加快推進生態保護修復,加快水土流失和荒漠化石漠化綜合治理。今年全國兩會期間,在參加內蒙古代表團審議時,習近平總書記進一步強調,要加強生態環境保護建設,統籌山水林田湖草治理,精心組織實施京津風沙源治理、“三北”防護林建設、天然林保護、退耕還林、退牧還草、水土保持等重點工程。總書記的這些重要論述、重要指示,是我們做好新時代水土保持工作的根本遵循和行動指南。
2、水利部要求。
2018年4月3日,在2018年全國水土保持工作視頻會議上,陸桂華副部長對當前和今后一個時期重點抓的5項任務做了布置,排第一位的就是“緊緊圍繞落實最嚴格的生態環境保護制度,實行最嚴格的水土保持監管”。對于如何“實行最嚴格的水土保持監管”,陸部長給出了7個措施:
第一,照中央嚴守生態保護紅線的要求,結合《全國水土保持規劃》實施,科學劃定水土保持功能重要區域和水土流失敏感脆弱區域,切實做好這些區域的水土保持管控。
第二,依法落實基礎設施、資源開發等相關規劃征求水土保持意見的制度,從源頭上預防水土流失。
第三,嚴格水土保持方案審批,強化剛性約束,對不符合生態保護和水土保持要求的項目,堅決不予審批。
第四,進一步強化水土保持事中事后監管,依法逐級落實監管責任,實現水土保持方案實施情況跟蹤檢查全覆蓋。
第五,加大生產建設單位自主驗收情況核查力度,督促生產建設單位依法履行水土流失防治主體責任。
第六,建立健全水土保持信用評價和誠信機制,將信用評價結果納入國家信用平臺和全國水利建設市場信用信息平臺,實施聯合懲戒。
第七,以懲治“未批先建”“未驗先投”等違法行為為重點,進一步加大水土保持執法力度,做到查處一批、震懾一片、帶動全局。
3、中央環保督查要求。
2018年中央環保督察組在開展“回頭看”,并已在推進環保督查專項活動,包括清廢行動、水源地專項督查、城市黑臭水體整治等。這些督查專項對生產建設項目落實水土保持方案,尤其是棄渣場管理,都提出了更高要求。梳理可見,中央環保督察組的反饋意見多有嚴厲措辭,表態幾乎“不留情面”,和以往的“督企”不同,現在以“督政”為主,督察方案明確督察對象主要是各省級黨委和政府及有關部門,督察結束以后,重大問題要向中央報告,督察結果要向中央組織部移交移送。
4、人民群眾的需求。
目前,我國社會主要矛盾已經轉化為人民日益增長的美好生活需要和不平衡不充分的發展之間的矛盾。人民群眾從求生存發展到求生態美好,對干凈的水、清新的空氣、優美的環境的需求更為迫切。我們要始終堅持以人民為中心的發展思想,找準新時代水土保持工作的定位,在做好傳統水土流失治理、改善農業生產生活條件的同時,要更加注重保護水土資源和生態環境,更加注重滿足提高人民生活質量的需要,最大限度地發揮水土保持工作的綜合效益,讓老百姓實實在在地感受到水土保持改革發展的成果,提升人民群眾的獲得感、幸福感。
水利部在最嚴水保監管上已開了第一槍,第二、三槍已蓄勢待發,誰又會是下一個目標呢?
各級水保監管部門是不是也要主動出擊,有的放矢,震懾違法違規行為了?
各生產建設單位是否也該積極提高水土保持意識,為防治生產建設中的水土流失、改善生態環境用點真心、出點大力氣了呢?
中介單位和報告寫手們是不是也該加倍提高方案、監測和驗收等報告的編制質量了?
近日,水利部黃河水利委員會組織寧夏回族自治區水利廳、固原市水務局,對寧夏固原地區(寧夏中南部)城鄉飲水安全水源工程水土保持工作進行了水土保持設施自主驗收報備后的檢查核實。核查組通過抽查工程現場、查閱相關資料、與有關單位座談等方式,重點核實了工程水土保持方案落實情況、國家有關水土保持法規制度落實情況以及建設單位水土保持設施自主驗收情況。
核查組發現該工程水土保持工作仍存在棄渣場棄渣量發生重大變更但未履行變更手續、水土保持措施落實不全面、部分棄渣場未嚴格按設計施工、自主驗收材料不完善等問題,水土保持工作完成情況存在明顯問題,部分水土保持工作完成情況不滿足水土保持設施驗收標準和條件。按照《水利部關于加強事中事后監管規范生產建設項目水土保持設施自主驗收的通知》(水?!?017〕365號)要求,核查組認定該工程水土保持設施驗收結果不合格。
針對核查發現的問題,黃委已對項目單位提出整改要求,并要求項目單位抓緊整改,依法依規履行水土流失防治責任,全面完成工程水土保持任務,確保達到驗收標準和條件,并按程序重新組織開展水土保持設施驗收。
